О объекте
Подготовительный этап
- Геодезическая привязка пристройки к существующему зданию, разбивка осей;
- Обследование примыкающей стены ангара на предмет несущей способности и состояния конструкций;
- Организация строительной площадки: ограждение, временные подъездные пути, подключение энергоресурсов;
- Демонтаж элементов фасада/кровли в зоне сопряжения (при необходимости).
Земляные работы и фундамент
- Разработка котлована/траншей под фундамент пристройки с учётом глубины промерзания;

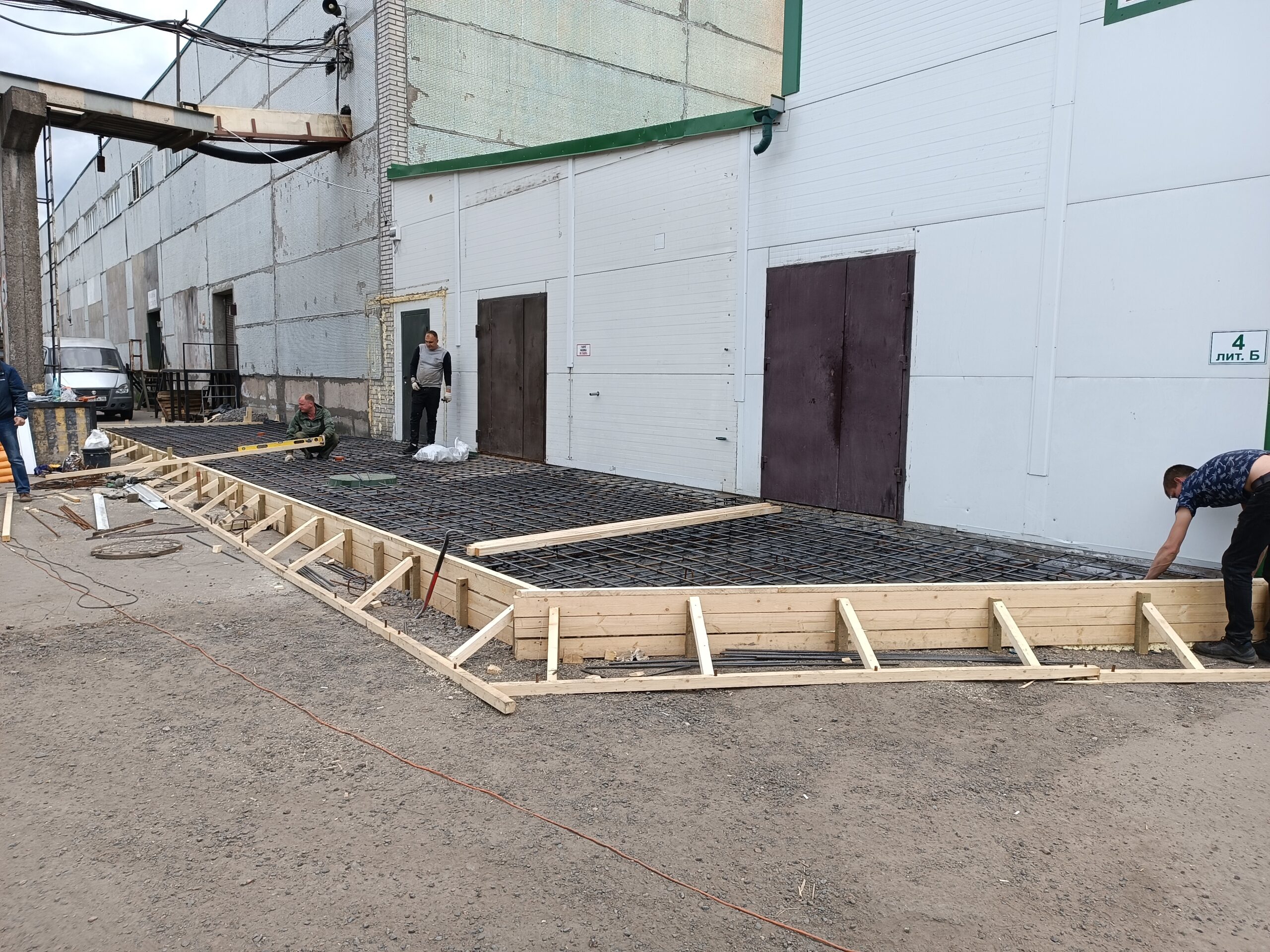

- Устройство песчано-щебёночной подготовки с послойным уплотнением;
- Монтаж фундаментов (свайные, ленточные или плитные — по проекту);
- Гидроизоляция вертикальных и горизонтальных поверхностей фундаментов;
- Обратная засыпка пазух с послойным трамбованием.
Возведение каркаса и ограждающих конструкций

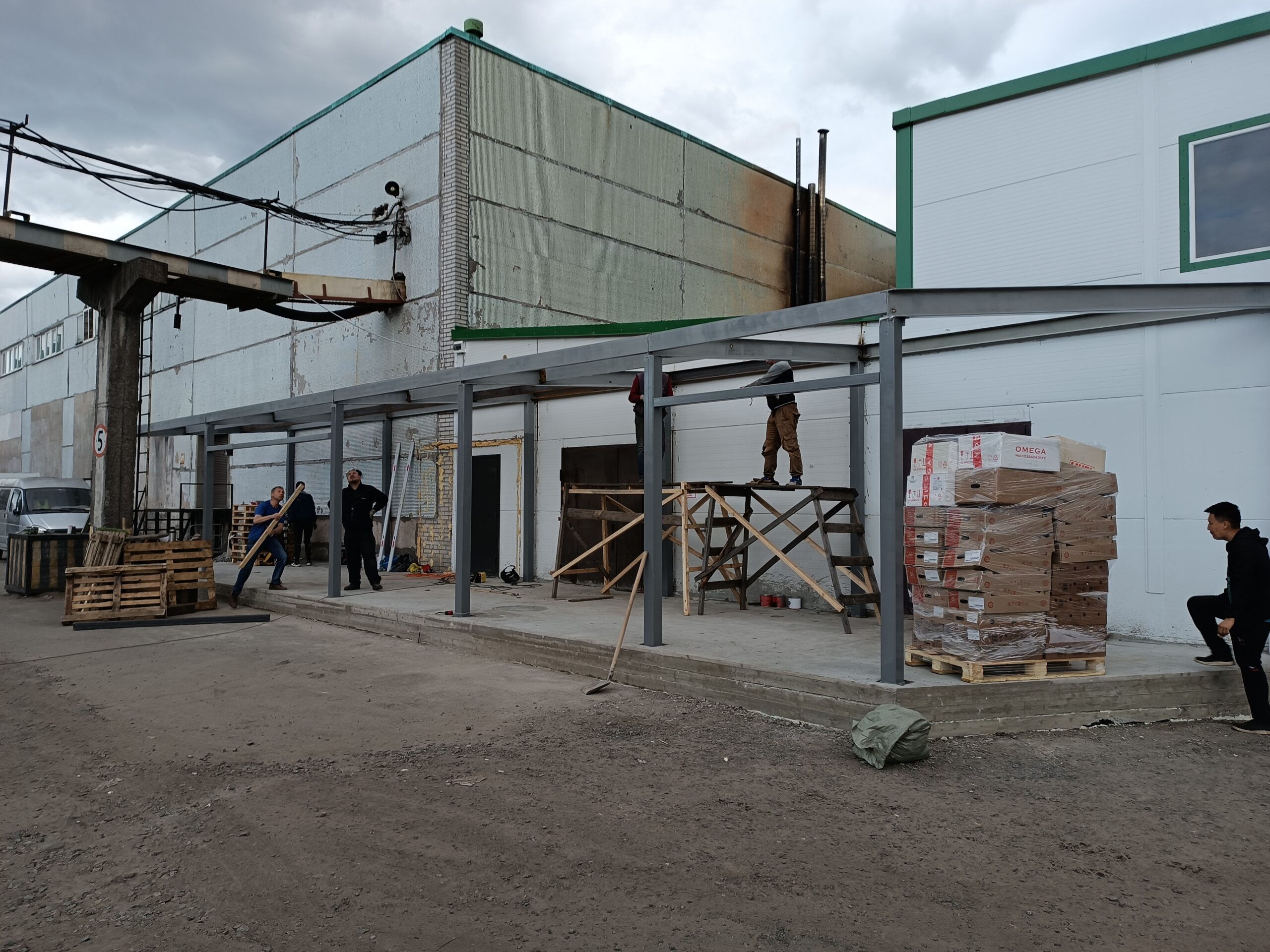

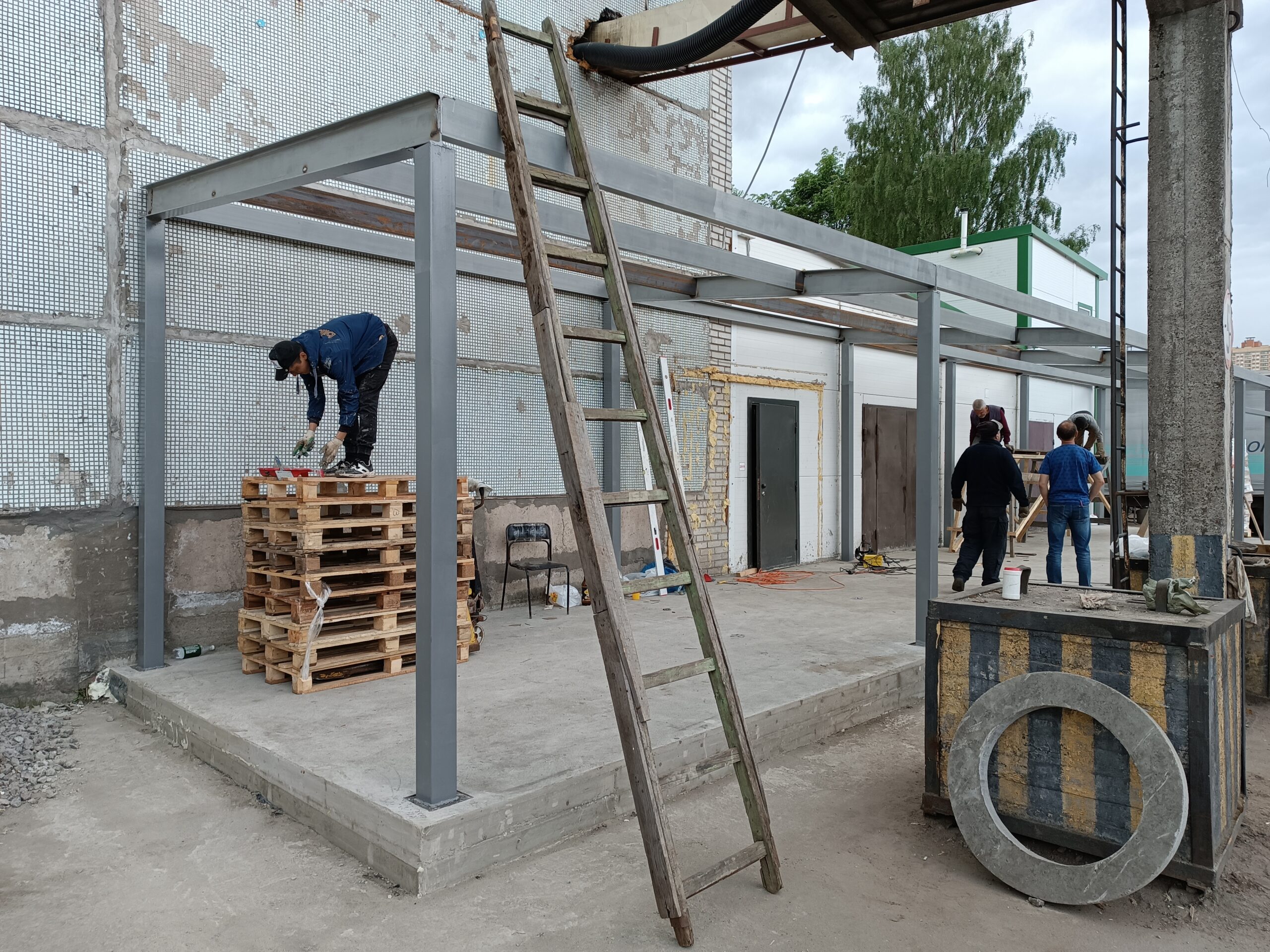

- Монтаж металлического каркаса пристройки (колонны, фермы, связи) с антикоррозийной обработкой;

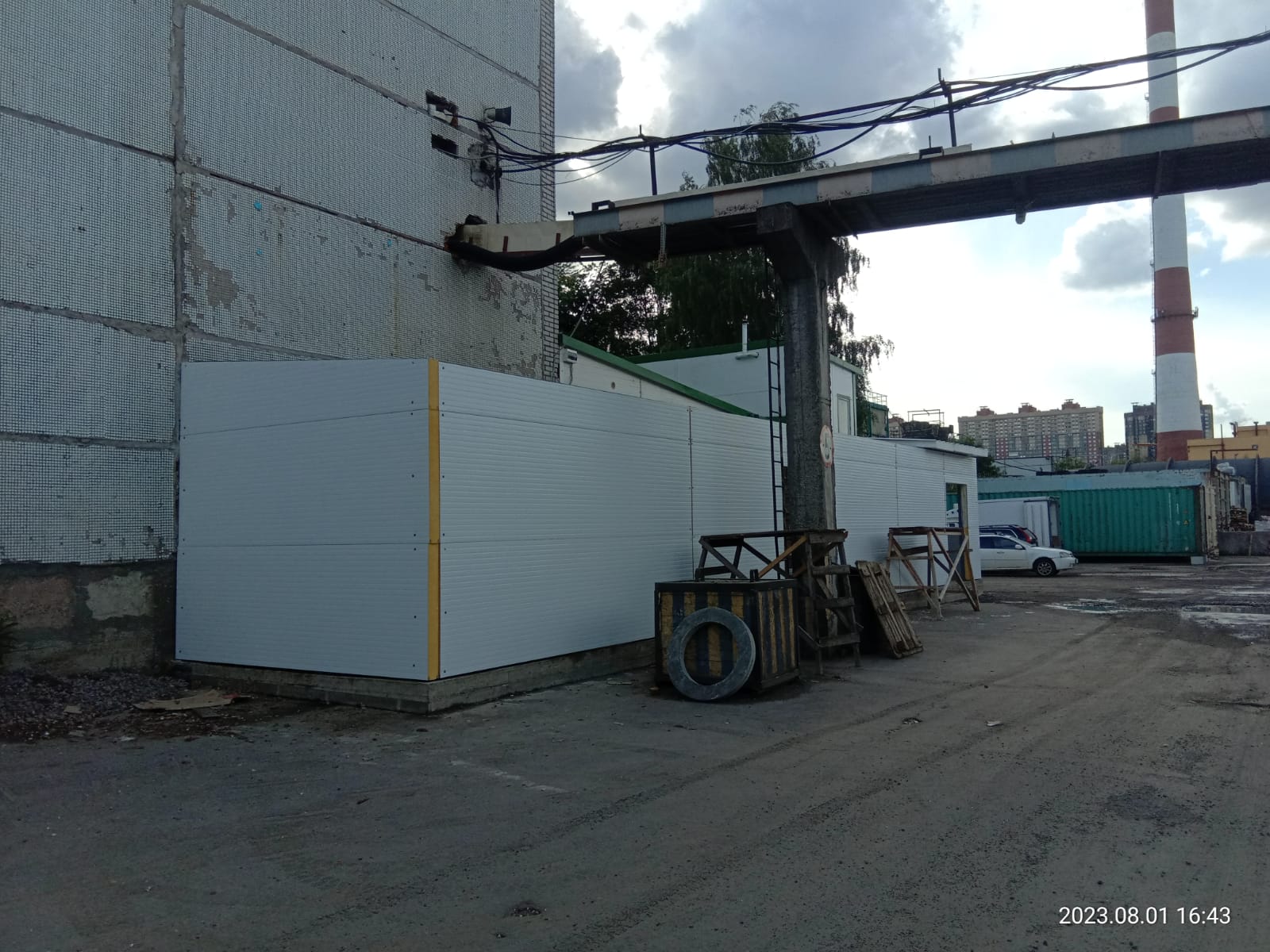

- Установка стеновых и кровельных сэндвич-панелей с минераловатным или пенополистирольным утеплителем;

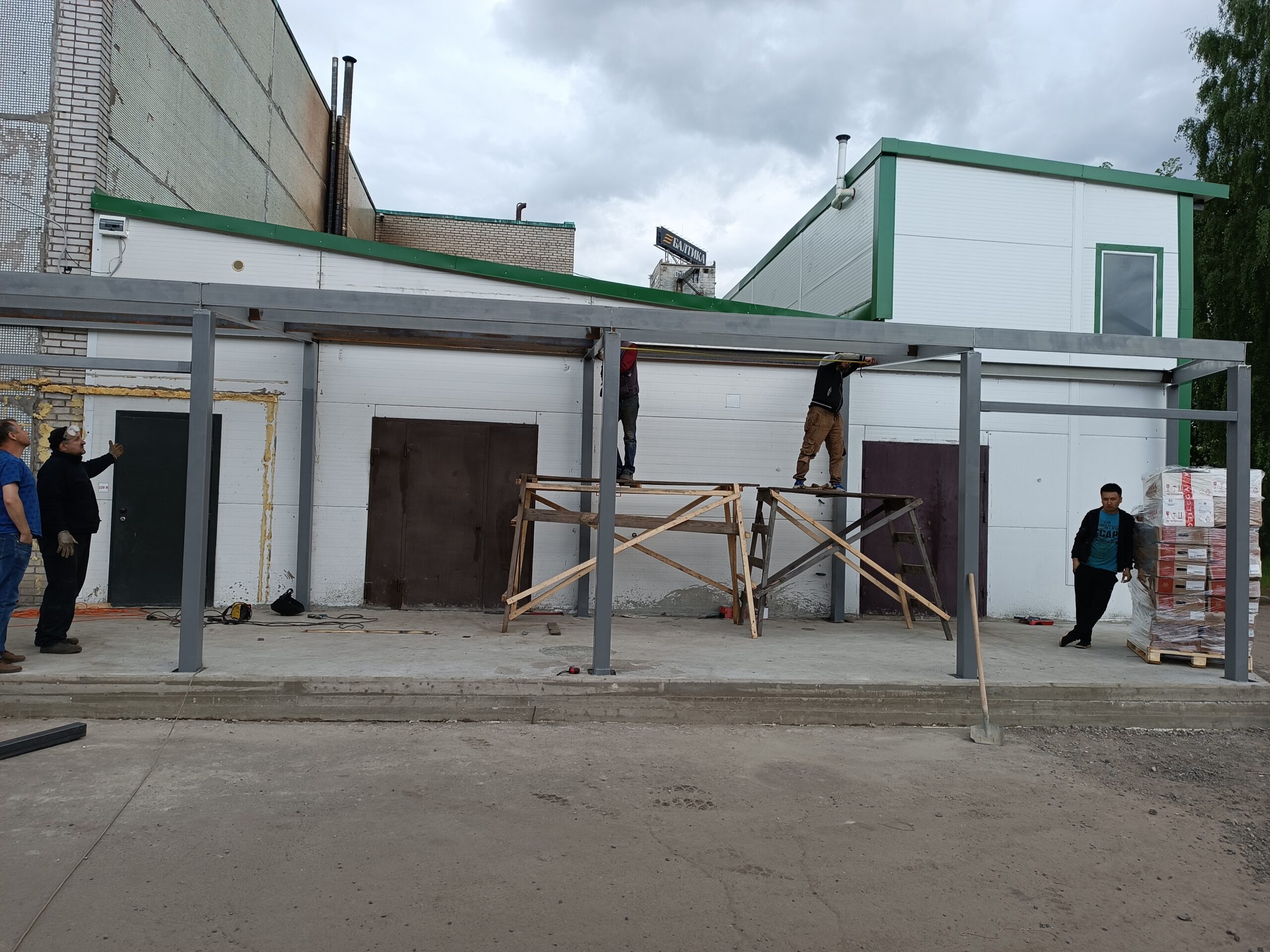

- Устройство узлов примыкания новых конструкций к существующему ангару с обеспечением герметичности;
- Монтаж фасонных элементов: нащельники, отливы, парапеты, обрамления проёмов.
Кровельные работы
- Устройство кровли из сэндвич-панелей или профилированного листа с утеплением;
- Монтаж водосточной системы (наружной или внутренней) с интеграцией в существующую систему ангара;
- Герметизация узлов примыкания кровли пристройки к стене основного здания;
- Установка элементов безопасности: лестницы, ограждения кровли, переходные мостики.
Устройство проёмов и внутренних работ
- Формирование воротных проёмов с установкой секционных/подъёмных ворот;
- Монтаж оконных блоков из ПВХ/алюминиевого профиля с остеклением;
- Устройство полов: бетонная стяжка с упрочняющим покрытием или промышленные наливные полы;
- Прокладка внутренних инженерных сетей: электроосвещение, отопление, вентиляция (по ТЗ).
Фасадные и финишные работы
Уборка территории, вывоз строительного мусора.
Установка доборных элементов фасада, герметизация стыков панелей;
Окраска металлических элементов в цвет основного здания (при необходимости);
Благоустройство прилегающей территории: отмостка, подъездные пути, водоотвод;
Результаты работ
Расширение полезной площади — пристройка интегрирована в существующий производственный цикл без остановки основного объекта.
Герметичность контура здания — узлы примыкания выполнены с применением современных гидроизоляционных решений, исключены мостики холода и протечки.
Соблюдение технологических требований — конструкция пристройки соответствует нагрузкам, климатическим условиям и нормам промышленной безопасности.
Эстетическая интеграция — внешний вид пристройки гармонично сочетается с архитектурой основного ангара.
Своевременная сдача объекта — работы завершены в 2023 году в соответствии с утверждённым графиком.
Контроль качества и нормативная база
Работы выполнены в соответствии с требованиями:
- СП 16.13330.2017 «Стальные конструкции»;
- СП 70.13330.2012 «Несущие и ограждающие конструкции»;
- СП 17.13330.2017 «Кровли»;
- СП 20.13330.2016 «Нагрузки и воздействия»;
- ГОСТ 24045-2016 «Профили стальные гнутые»;
- Проектной документацией и техническим заданием заказчика.
Проведён входной контроль материалов, операционный контроль качества сварных соединений и монтажа, итоговая приёмка с оформлением исполнительной документации.
Характеристики
| Категория | Материалы / Технологии |
|---|---|
| Каркас | Металлоконструкции из стали С245/С345, антикоррозийная защита (грунт-эмаль, цинкование) |
| Ограждающие конструкции | Сэндвич-панели толщиной 100–150 мм (стеновые/кровельные), профилированный лист НС35–Н75 |
| Фундамент | Бетон В25–В30, арматура А500С, гидроизоляционные мембраны, битумные мастики |
| Крепёж | Самонарезающие винты с EPDM-уплотнителем, анкера, заклёпки из нержавеющей/оцинкованной стали |
| Герметизация | Полиуретановые герметики, бутилкаучуковые ленты, уплотнительные профили EPDM |
